珠山電廠總體施工進度逾六成 刻正辦理土建工程第二次招標

  • 2007-11-07

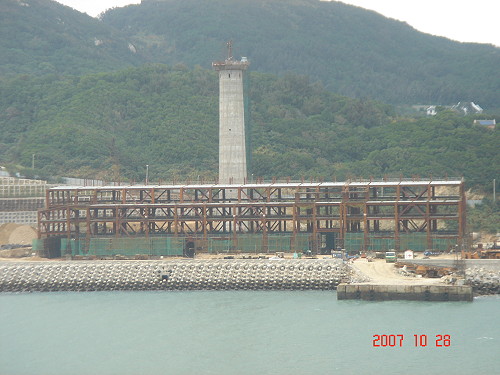

 珠山電廠總施作進度超過六成。(圖/文:邱竟瑋)

 珠山電廠總施作進度超過六成。(圖/文:邱竟瑋)

 【本報訊】興建中的馬祖珠山電廠,行政區土建工程辦理第二次招標作業中。台電金馬工務所表示,招標是否順利,關係到該部分工程的進度,吸引廠商投標的關鍵,在於人力、機具與材料方面補給的解決。
 馬祖地處離島,工人、材料與機具補充挑戰性較高,且專業技術人工的需求仍待滿足,金馬工務所評估,前三者優先克服。由於人力、物力等因素,影響廠商投標的意願,工務所表示,正積極辦理第二次招標作業。
 十一月一日,「馬祖珠山電廠發電計畫」A3標「行政區土建工程」第一次開標,無人投標,也代表該項施作將有延後,不過其他項目的施作仍持續進行中。
 工人、材料、機具的供給難度,也影響整體工程的進展。台電指出,海、空運等不確定因素須務實考量,已要求承商依九十七年七月商轉目標,提出趕工計畫,尤其近幾個月要增派工人密集施工。
 此外,發電區土建工程所需的混凝土拌合用砂,今年三月起大陸禁止出口。台電已要求承商從台灣補充,攪拌所需用水,則請承商由北竿補給。
 目前珠山電廠總體施工進度超過六成。今年十月底,實際總進度百分之六十點四八,累計已支用金額廿四億五百廿四萬兩千元,佔總經費百分之五十三點廿八。預計九十七年七月起,陸續完成四座,各三千五百瓩級的燃油柴電發電機組。計畫九十八年十月完工。
 一座發電廠從無到有,須歷經很多過程。台電自珠山電廠動工以來,面對材料、人力與機具的供應,專業技術人工的到位,環保團體的焦慮,持續提出因應對策,與相關單位溝通,希望早日完成,實現馬祖最大發電廠、南電北送的目標。
