【本報訊】台電金馬工務所廿八日召開土木標與機電標廠商協調會,謀求共識,以加快施工進度,配合明年七月第一部發電機組的商轉。
馬祖珠山電廠發電計畫,為經濟部列管的重大工程,明年七月就是第一部三千五百千瓦機組商轉的日子,預計要設置四座同級的燃油柴電引擎機組,並且自南竿現有電廠移裝兩部兩千五百千瓦機組,以滿足地區民生、國防用電需求。
據瞭解,經濟部國營會本月行文台電,希望珠山電廠的施作能加快腳步;台電金馬工務所連日來也督導廠商,加緊趕工,並於廿八日邀集土木、機電標兩標廠商協調,找出彼此需要協助的問題、提出各自的趕工構想,尋求共識,讓工程順利進行。
金馬工務所一名幹部指出,發電廠需要主體建築,與配合機電的建設,才能讓發電機進駐;這兩項工程,分別由土木標與機電標廠商執行,這兩單位的彼此配合,關係到整體工程的進度。
其實,不論是土木標或機電標廠商,都有人力、機具與砂石待補充的需求,也都有國際原物料大漲的壓力;台電與廠商也討論對策。
珠山電廠第一部三千五百千瓦機組 明年七月商轉
- 2007-12-30

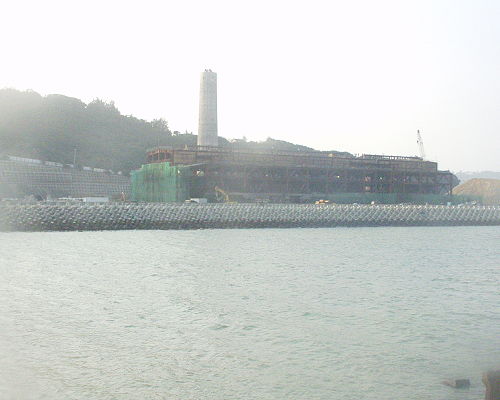

珠山電廠為經濟部列管重大工程,規劃南電北送,滿足南、北竿用電需要。(圖/文:邱竟瑋)
