珠山電廠總體施工進度近八成

  • 2008-08-17

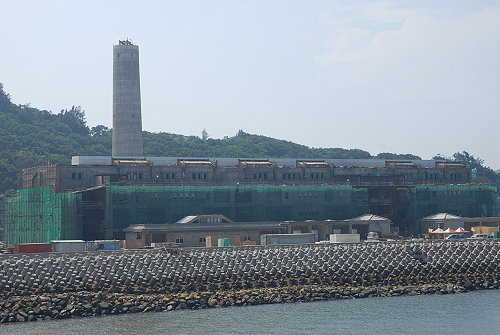

 珠山電廠總體施工進度截至七月底止近八成。(圖/文:鄭慧菁)

 珠山電廠總體施工進度截至七月底止近八成。(圖/文:鄭慧菁)

 【本報訊】目前珠山電廠總體施工進度截至七月底止近八成;珠山電廠工程在民國八十八年、八十九年推動,中間幾經波折,在台電、地方政府、民代及各界努力、配合下,最後總算順利動工,是馬祖近年來最重要的工程之一,也強調珠山電廠完工之後,馬祖用電將絕對不虞匱乏。
 珠山電廠第一期的海堤及整地工程,是在九十二年十月動工,由靖瑋營造有限公司承包;後於九十五年五月進入A2-2標發電區土建工程階段,主要建物陸續完成後,將進行電廠最核心的發電區機組裝設工作,今年三月廿二日上午由台福輪運來四部三千五百千瓦的柴油發電機組,總值九億多元。原預定今年七、八月就可以完工發電,剩下三部機組將以每二個月裝設一部的方式,陸續加入發電行列。但因許多不可抗力因素影響,致該工程延宕,進而影響機電標案裝機工作。
 馬祖珠山電廠表示,計畫因施工要徑之A2-2標發電區土建工程承商缺工問題、大陸細砂禁運及原物料大漲導致供貨不穩定、交通經常中斷、缺水等不可抗力因素影響,致該工程延宕,進而影響機電標案裝機工作,機組併入系統發電時程需延後,第一部機預定九十八年三月併聯發電;調整工期案已於七月廿五日經該公司董事會審議通過,目前已陳報經濟部核定中。
 珠山電廠表示,該工程截至今年七月底之實際總進度77.77%。馬祖地區目前供電充裕,無缺電之虞。
