【本報訊】馬祖珠山電廠發電計畫工程,截至今年八月底,實際總進度為百分之五十五點九八,實際累積支用數新台幣廿一億三千七百一十六萬兩千元,佔總經費四十五點一五億元的百分之四十七點三四。
台電金馬工務所表示,已將今年度的發電區土建工程列入進度管控,督促監造公司要求包商加派人力及外勞投入施作,機具及設備、物料需事先準備妥當,加緊趕工,以加強進度。
目前發電區土建工程進度為百分之六十三點二七。
同時,台電金馬公務所也密集辦理行政區土建工程及南北竿海纜鋪設工程發包。
為配合馬祖地區經濟建設及未來國防用電需要,並提升發電效益,台電決定在清水至勝利堡沿岸新建珠山電廠,計畫新設四部,每部三千五百千瓦級的燃油柴電引擎發電機組,預計九十八年十月完工。
目前總進度小幅落後,預定總進度為百分之五十七點七四。
落後原因,據台電說明是清水澳口開發遲遲沒有定案,且該處棄土清除作業稍有延遲,此外,物料(如混凝土)、人力、機具現有不足,又因氣候異常,運輸不便,造成補充亦不容易。
台電金馬工務所說,目前遭遇到的困難,已積極協調相關單位辦理,另外定期與施作、監造單位會商,有效克服難關,每月在總公司輪流召開整體工程檢討會與土木工程檢討會,加強追蹤管控。
施工期間珠螺、清水一帶工程車輛進出頻繁,台電提醒駕駛人小心慢行;並請鄉親見諒。
珠山電廠工程進度超過五成
- 2007-09-27

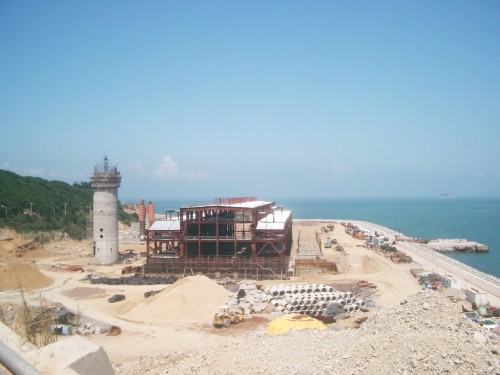

珠山電廠目前施作進度超過五成,發電區土建工程已見雛形。(圖/文:邱竟瑋)
