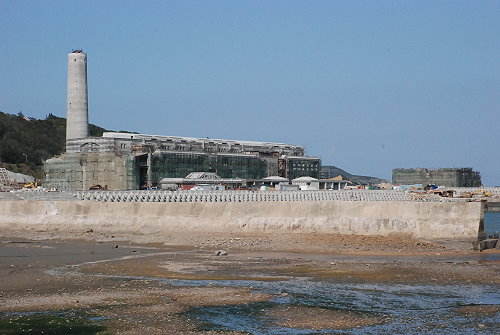

 馬祖珠山電廠為經濟部列管的重大工程,對於地區供電影響甚鉅。何時能完工、運轉?各級政府及民代皆表示關心。(圖/文:邱竟瑋)

 馬祖珠山電廠為經濟部列管的重大工程,對於地區供電影響甚鉅。何時能完工、運轉?各級政府及民代皆表示關心。(圖/文:邱竟瑋)

 【本報訊】馬祖珠山電廠發電區土建工程於去年十一月發生履約疑義,經承包商與台電公司營運處、金馬工務所溝通後,於十二月復工,正積極追趕進度。
 台電金馬工務所指出,承包商所反映的問題是在離島招工不易,尤其缺乏各類技術工人,影響工程進度。對此,本所將務實評估關鍵承包商的履約能力,並加強包商的工程品質與施工督導,同時強化人、機、料之管控。承包商靖瑋營造也表示,將拿出最大的誠意,配合趕工計畫。
 台電金馬工務所表示,由於馬祖地處離島,工程資源仰賴外地補給,深受交通與氣候的先天因素限制,本所將全力輔導承包商進行人、機、料的準備。
 馬祖珠山電廠發電計畫於九十七年十一月二十日,奉經濟部同意調整工期及增加投資總額。調整後各部機組商轉日期#1機為九十八年六月、#2機為九十八年八月、#3機為九十八年十月、#4機為九十八年十二月,預計九十九年十二月十五日完工,投資總額新台幣五十一億七千九百五十一萬九千元。
 至九十七年十二月底止,已達實際總進度百分之八十三點八九,累計實際支用數為二十九億八千八百四十九萬五千元,佔總經費百分之五十七點七。
 其中「發電區土建工程,進度已達百分之九十二點二」與「柴油發電機組及其附屬設備工程,進度達百分之八十」;其餘各標亦持續推展中。
