斥資14億 珠山電廠新增4部發電機組

  • 2020-12-27

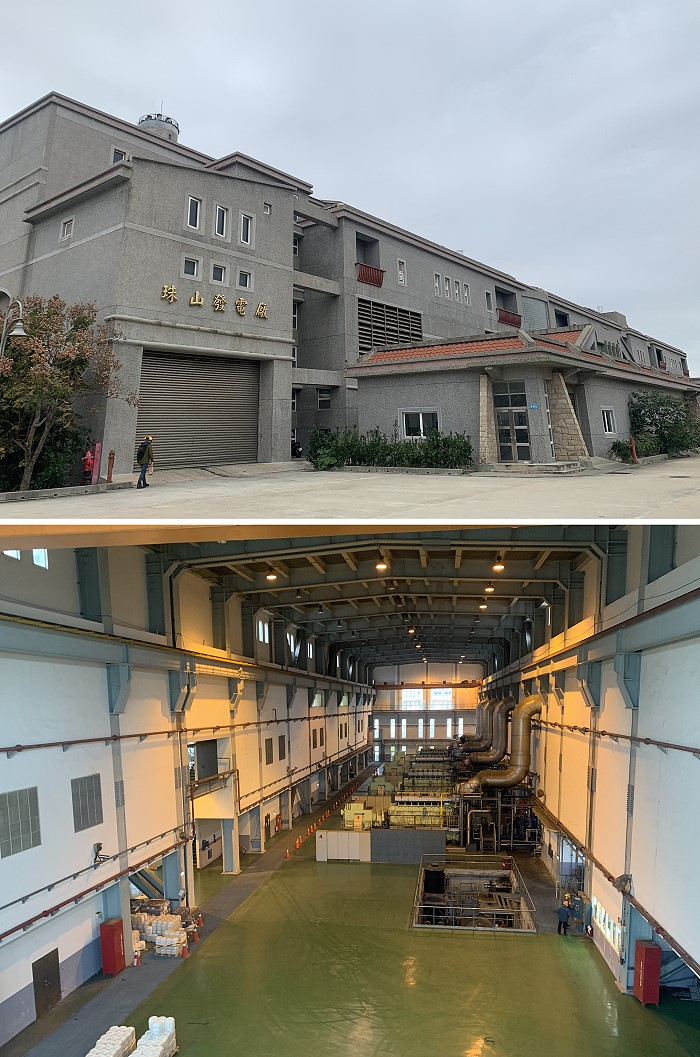

 台電珠山電廠機組擴充汰舊計畫,斥資14億元在廠區內新增4部單機容量2000KW發電機組,確保南北竿未來10年供電無虞。(圖/文:馮紹夫)

 台電珠山電廠機組擴充汰舊計畫,斥資14億元在廠區內新增4部單機容量2000KW發電機組,確保南北竿未來10年供電無虞。(圖/文:馮紹夫)

 【記者馮紹夫報導】台灣電力公司啟動機組擴充與汰舊更新計畫,珠山電廠斥資14億元新增4部單機容量2000KW發電機組,珠山電廠總發電量將可達23400KW,工程預計在113年竣工商轉,確保南北竿未來10年供電無虞。
 珠山電廠計畫在廠區空地新增4部單機容量2000KW之雙燃料機組,刻正執行環境差異分析,計畫在明年1月底公告發包,預定在113年商轉。
 南竿志清電廠現有1500KW機組4部、2500 KW機組2部持續供電。珠山新機組完成擴建後,會優先汰除3部舊機組,志清電廠還有6500KW發電量可做為備援電力,與珠山電廠相互支援供電。
 珠山電廠主任林正雄表示,今年夏季供電較往年稍有成長,發電最高峰約在12000KW,珠山電廠新機組擴建後發電量大幅提高,發電量綽綽有餘,確保南北竿地區未來至少10年供電無虞。
