珠山電廠興建實際總進度逾八成五

  • 2009-05-30

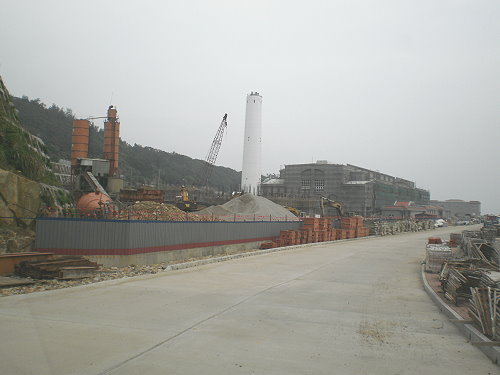

 興建中的馬祖珠山電廠。(圖:台電金馬工務所提供)

 興建中的馬祖珠山電廠。(圖:台電金馬工務所提供)

 【本報訊】珠山電廠興建目前實際總進度已經超過八成五,台電金馬工務所表示,將會全力輔導承包商做好人、機、料等準備。
 據台電資料顯示,馬祖地區以現有電廠發電量至民國一百年恐將面臨不足,加上國防用電需要,宜興建一座火力電廠,具備四座三千八百五十千瓦級柴油引擎,以解決將來困境;金馬工務所表示,最新工期預計明年十二月十五日完工。
 完工後的珠山電廠將能配合南、北竿輸電線路進行電力支援,無論是南電北送或北電南送皆不成問題。據台電馬祖區營業處表示,線路及電廠完工後,北竿計畫保留部分發電機組,作為應急之用。
 由於離島物資不便,技術工人招募不易,導致進度延後;金馬工務所不否認上述原因,並承諾會持續輔導承包商做好人力、機械與物料等準備;廠商如有前述困難,也可以協調解決。
 台電馬祖珠山發電計畫為經濟部列管的重大工程,據金馬工務所表示,總投資高達新台幣五十一億七千九百五十一萬九千元,截至目前實際總進度達百分之八十五點二四,實際支用金額三十四億七千九百四十五萬六千元,佔總經費約百分之六十七點一八。
